لوله کشی گاز ساختمان یکی از مهمترین بخشهای تأسیسات هر خانه یا ساختمان تجاری است که هم امنیت ساکنین و هم عملکرد بهینه سیستمهای گرمایشی و پختوپز را تضمین میکند. اجرای لوله کشی گاز ساختمان بدون رعایت استانداردها میتواند خطرات جدی مانند نشت گاز، انفجار یا حوادث ناشی از سوختن ناقص را به همراه داشته باشد؛ بنابراین قبل از هر اقدامی باید نیاز دقیق به گازکشی، مسیرهای مناسب لولهها و تجهیزات استاندارد را بررسی کرد. معمولاً هنگام ساخت یا بازسازی ساختمان، نصب یا تغییر مکان بخاری، اجاقگاز یا پکیج، گازکشی صحیح ضروری است و باید مطابق با قوانین ملی و استانداردهای ایمنی انجام شود.
رعایت این اصول نهتنها از بروز حوادث جلوگیری میکند، بلکه طول عمر تأسیسات لوله کشی گاز خانگی را افزایش میدهد. در این مقاله، صفر تا صد اجرای لوله کشی گاز ساختمان را مرحلهبهمرحله بررسی کرده و نکات مهمی که هر پیمانکار و مالک خانه باید بداند، معرفی میکنیم.
قبل از آغاز اجرای لوله کشی گاز ساختمان، بررسی همهجانبه شرایط محل و تجهیزات ضروری است. رعایت این نکات باعث کاهش ریسکها، تضمین ایمنی و اطمینان از اجرای صحیح تأسیسات لوله کشی گاز خانگی میشود. در ادامه یک چکلیست ۱۰ موردی ارائه شده است:
| شماره | مورد بررسی | توضیح کوتاه |
| 1 | نقشه تأیید شده | اطمینان از تأیید نقشه توسط مهندس ناظر |
| 2 | وضعیت کاربری | بررسی نوع کاربری ساختمان (مسکونی، تجاری، صنعتی) |
| 3 | جنس لوله | انتخاب لوله مناسب مطابق استانداردها |
| 4 | نوع اتصال | بررسی اتصالات جوشی، پیچی یا فشاری |
| 5 | محل عبور لولهها | مسیر مناسب با کمترین مانع و دسترسی آسان |
| 6 | مسیر دودکش | تعیین مسیر صحیح خروج گازهای احتراقی |
| 7 | فاصله از منابع گرما | رعایت فاصله ایمنی از شوفاژ، اجاق و بخاری |
| 8 | فشار گاز | بررسی فشار ورودی و تطابق با سیستم |
| 9 | تجهیزات ایمنی | نصب شیرهای ایمنی و هشداردهندهها |
| 10 | تست نشت اولیه | بررسی نشتی قبل از بهرهبرداری نهایی |
اجرای لوله کشی گاز ساختمان نیازمند رعایت استانداردها و مراحل دقیق است. از طراحی نقشه تا تأیید نهایی، هر مرحله تأثیر مستقیم بر ایمنی و عملکرد سیستم دارد. در ادامه ۹ مرحله استاندارد اجرای لوله کشی گاز را بررسی میکنیم.

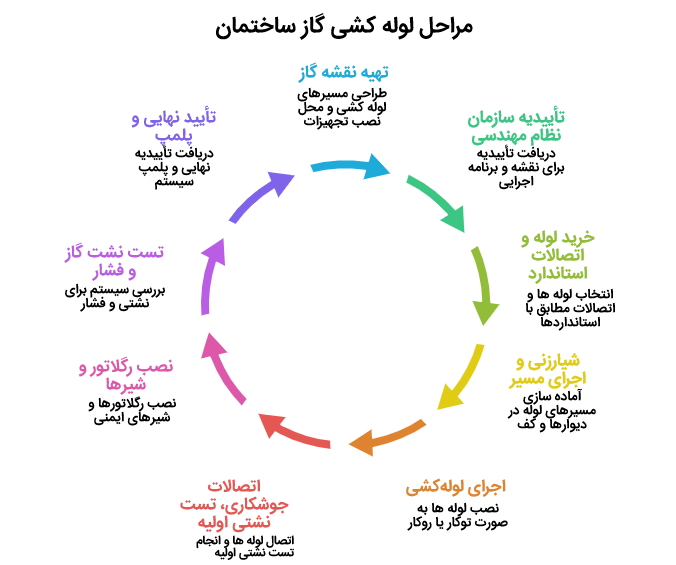

۱. تهیه نقشه گاز
طراحی دقیق مسیرهای لوله کشی، محل نصب تجهیزات و مسیرهای دودکش بر اساس پلان ساختمان انجام میشود. نقشه باید استانداردهای ایمنی و دسترسی آسان برای سرویس و تعمیرات آینده را در نظر بگیرد.
۲. تأییدیه سازمان نظاممهندسی
نقشه و برنامه اجرایی پس از بررسی توسط مهندس ناظر و سازمان نظاممهندسی تأیید میشود تا اطمینان حاصل شود تمامی مراحل مطابق استانداردهای ملی و ایمنی انجام خواهد شد.
۳. خرید لوله و اتصالات استاندارد
لولهها و اتصالات مطابق با استانداردهای ملی تهیه میشوند و انتخاب جنس و نوع اتصال مناسب برای هر بخش از ساختمان اهمیت بالایی دارد تا از نشتی و خرابی جلوگیری شود. همچنین بررسی قیمت لوله گاز در کنار کیفیت و استاندارد بودن آن، نقش مهمی در تصمیمگیری نهایی و اجرای ایمن تأسیسات گازرسانی دارد.
۴. شیارزنی و اجرای مسیر
در این مرحله مسیرهای عبور لوله در دیوار یا کف ساختمان آماده میشود. شیارزنی دقیق باعث اجرای صحیح لولهکشی و جلوگیری از آسیب به سازه میشود.
۵. اجرای لولهکشی (توکار / روکار)
نصب لولهها بهصورت توکار یا روکار انجام میشود. انتخاب روش مناسب به نوع ساختمان و دسترسی سرویس و تعمیرات بعدی بستگی دارد.
۶. اتصالات، جوشکاری، تست نشتی اولیه
اتصالات لولهها انجام شده و در صورت نیاز، جوشکاری لوله گاز یا پرسکاری صورت میگیرد. پس از نصب، تست اولیه نشتی گاز انجام میشود تا ایمنی اولیه سیستم تأمین شود.
۷. نصب رگلاتور و شیرها
رگلاتورها، شیرهای قطع اضطراری و ایمنی در مسیر نصب میشوند. این تجهیزات نقش مهمی در کنترل فشار و جلوگیری از حوادث دارند.
۸. تست نشت گاز و فشار
کل سیستم تحتفشار و با دستگاههای تست نشتی بررسی میشود. هرگونه نشت یا مشکل در این مرحله اصلاح میشود تا سیستم آماده بهرهبرداری شود.
۹. تأیید نهایی و پلمپ
پس از گذراندن تمام تستها، سازمان ناظر تأییدیه نهایی را صادر میکند و سیستم گاز پلمپ میشود تا آماده استفاده امن باشد.

انتخاب نوع لوله مناسب، یکی از مهمترین و تأثیرگذارترین تصمیمها در اجرای لولهکشی گاز ساختمان است، چرا که جنس لوله، مقاومت، طول عمر و کاربرد آن مستقیماً بر ایمنی ساختمان و هزینه نهایی پروژه اثر میگذارد. انتخاب صحیح لوله به عوامل مختلفی بستگی دارد، از جمله محل نصب، فشار گاز، نوع سیستم گازرسانی و شرایط محیطی ساختمان. تصمیمگیری دقیق در این مرحله میتواند از بروز مشکلات ایمنی و تعمیرات پرهزینه در آینده جلوگیری کند و عملکرد طولانیمدت سیستم گاز را تضمین نماید. به همین دلیل، قبل از خرید و نصب لوله، بررسی مشخصات فنی، استانداردهای مربوطه و نیازهای واقعی پروژه اهمیت زیادی دارد تا هم ایمنی ساکنان تضمین شود و هم سرمایهگذاری بهینه باشد.
همچنین انتخاب نوع لوله به سن ساختمان، فشار مصرفی و مسیر اجرای لولهکشی بستگی دارد. برای اینکه نتیجه کار ایمن، بادوام و موردتأیید ناظر گاز باشد، میتوان انتخاب را در سه سناریوی مشخص خلاصه کرد:
| نوع ساختمان | پیشنهاد لوله | مقاومت | مزایا | طول عمر | هزینه | توضیحات |
| ساختمانهای قدیمی با مسیرهای پیچیده یا بازسازیشده | لوله مانسمان (بدون درز) | عالی | تحمل بالا در برابر فشار، اتصالپذیری بهتر در مسیرهای قدیمی | 40 سال | بالا | مناسب زمانی که امکان تعویض کامل مسیر وجود ندارد |
| ساختمانهای نوساز معمولی (مسکونی ۱ تا ۵ طبقه) | لوله سیاه درزدار استاندارد | خوب | اقتصادیترین گزینه موردتأیید نظاممهندسی، عمر مفید قابلقبول | 20 سال | پایین | مناسب اجراهای توکار و روکار |
| برجها، ساختمانهای لوکس یا مصرف گاز بالا (تجاری / صنعتی) | لوله API 5L | عالی | مقاومت و ضخامت بالاتر، عمر طولانیتر، پایداری در فشار بالا | 30 سال | متوسط | گزینهای مطمئن برای موتورخانههای بزرگ و مسیرهای طولانی |
انتخاب بین اجرای لولهکشی گاز ساختمان بهصورت توکار یا روکار یکی از مهمترین تصمیمها در مرحله اجراست؛ چون این انتخاب روی ایمنی، هزینه، تعمیرپذیری و زیبایی بصری تأسیسات لولهکشی گاز ساختمان تأثیر مستقیم دارد. در جدول زیر مزایا و معایب هر روش را بهصورت دقیق و کاربردی بررسی کردهایم تا با درک بهتر اینکه لولهکشی توکار یا روکار بهتر است، بهترین تصمیم را برای اجرای لولهکشی گاز ساختمان و لولهکشی گاز خانگی بگیرید.
| ویژگی | توکار | روکار |
| زیبایی | عالی – لولهها کاملاً مخفی | معمولی – لولهها قابلمشاهده |
| ایمنی | خوب – با اجرای درست و استاندارد | عالی – امکان بازرسی و کنترل مستقیم |
| هزینه | کمتر – مناسب واحدهای نوساز | بیشتر – مخصوصاً در مسیرهای طولانی |
| تعمیرپذیری | ضعیف – نیازمند تخریب در زمان نشتی | عالی – دسترسی سریع و کمهزینه |
| سرعت اجرا | متوسط – نیازمند شیارزنی | زیاد – اجرای سریع بدون عملیات ساختمانی |
نتیجهگیری انتخاب روش لولهکشی گاز
برای واحدهای کوچک و نوساز:
اجرای لوله کشی گاز ساختمان بهصورت توکار گزینه مناسبتری است؛ چون زیبایی و یکدست بودن فضا مهمتر است.
برای ساختمانهایی که احتمال تعمیر، تغییر مسیر یا بازسازی دارند:
اجرای لوله کشی گاز ساختمان بهصورت روکار بهترین انتخاب است؛ چون دسترسی آسان و هزینه تعمیر کمتری دارد.

اجرای صحیح و ایمن تأسیسات گازرسانی ساختمان، رکن اصلی تضمین سلامت و امنیت ساکنان است. برخلاف تصور رایج که رعایت استانداردها تنها به نوع لوله و اتصالات محدود میشود، بخش عمدهای از الزامات فنی، به حریمبندی، فواصل ایمنی و موقعیت نصب اختصاص دارد.
در این مقاله، با استناد به ضوابط رسمی، مانند مبحث ۱۷ مقررات ملی ساختمان، بهصورت مشخص و با ارائه مقادیر عددی دقیق و مثالهای کاربردی، تمامی ابهامات رایج در خصوص فواصل لولهکشی، ممنوعیتهای مکانی و شیبهای مجاز پاسخ داده خواهد شد تا از انطباق کامل پروژه با سختگیرانهترین استانداردهای ایمنی اطمینان حاصل شود.
Installing the gas line requires careful planning and execution to assure safety and functionality. Before you begin, gather all necessary installation tools, including pipe wrenches, pipe cutters, thread sealant, and a pipe vise. Safety precautions are essential, so wear proper personal protective equipment like gloves and eye protection. Confirm the gas supply is turned off to prevent accidents.
Start by mapping out the gas line’s route. Measure and cut the pipes according to your plan, confirming each segment fits precisely. Use a pipe cutter for clean cuts, reducing the risk of leaks. Thread the ends of each pipe segment, applying thread sealant to create a secure, leak-proof connection. Connect the pipes using appropriate fittings, taking care to align them correctly and tighten them securely with a pipe wrench.نصب لوله گاز نیازمند برنامهریزی دقیق و اجرای اصولی است تا ایمنی و عملکرد صحیح سیستم تضمین شود. پیش از شروع کار، ابزارهای لازم مانند آچار لولهگیر، لولهبُر و خمیر یا نوار آببندی را آماده کرده و با استفاده از تجهیزات ایمنی مناسب، از قطع بودن کامل جریان گاز اطمینان حاصل کنید. سپس مسیر عبور لولهها را مشخص کرده، آنها را مطابق نقشه اندازهگیری و برش دهید و با رزوهکاری و آببندی صحیح، بهوسیله اتصالات استاندارد به یکدیگر متصل کنید. در نهایت، با محکمکاری و تراز بودن لولهها، از استحکام اتصالات و جلوگیری از نشتی گاز مطمئن شوید.
رعایت حداقل فواصل الزامی بین لولهکشی گاز و کابلها یا تأسیسات برق، مهمترین ضابطه برای جلوگیری از حوادث ناشی از اتصال کوتاه یا جرقه در مجاورت نشت گاز است.
| نوع برخورد / تأسیسات مجاور | حداقل فاصله موردنیاز | شرح و مثال کاربردی |
| عبور موازی با کابل برق | حداقل ۱۰ سانتیمتر | اجرای لولههای گاز و کابلهای برق فشار ضعیف بهصورت موازی در یک مسیر، با فاصله کمتر از ۱۰ سانتیمتر، مجاز نیست. |
| برخورد متقاطع با کابل برق | حداقل ۲ سانتیمتر | هنگام عبور لوله گاز از بالای کابل برق، باید حداقل ۲ سانتیمتر فاصله رعایت شده و در صورت امکان، کابل برق با غلاف عایق تقویت شود. |
| نصب در مجاورت کلید/ پریز و جعبهتقسیم | حداقل ۵ سانتیمتر | انتهای لولههای گاز یا شیرهای مصرفی باید حداقل ۵ سانتیمتر از کلیدها، پریزها یا جعبههای تقسیم برق فاصله داشته باشند. |
| لولهکشی آب گرم یا بخار | حداقل ۵ سانتیمتر | برای جلوگیری از تأثیر حرارت بر روی لولههای گاز، این فاصله باید رعایت شود. |

اجرای لولهکشی گاز در برخی از فضاهای ساختمان، به دلیل ریسک تهویه نامناسب و عدم دسترسی ایمن، به طور کامل ممنوع اعلام شده است.
1. ممنوعیت در اتاقخواب و حمام:
ضابطه: لولهکشی گاز، نصب شیرآلات یا اتصالات گازی در داخل اتاقخوابها و حمامها به طور مطلق ممنوع است.
مثال: اگر اتاقخواب به دلیل طراحی خاص از مسیر اصلی لولهکشی عبور میکند، باید مسیر لولهکشی کاملاً تغییر یابد تا از فضاهای مجاز (مانند راهروها یا آشپزخانه) عبور کند.
2. ممنوعیت در داکتهای مشترک:
3. ممنوعیت در زیرزمینهای بدون تهویه:

این الزامات برای سهولت دسترسی، ایمنی کاربری و در موارد خاص، جلوگیری از مشکلات ناشی از رطوبت، تعیین شدهاند.
| مشخصه فنی | مقدار عددی الزامی | توضیحات اجرایی و مثال |
| حداقل ارتفاع نصب شیر مصرفی | حداقل ۶۰ سانتیمتر | شیرهای قطع و وصل نهایی (مثلاً برای اجاقگاز) باید حداقل ۶۰ سانتیمتر از سطح کف تمام شده نصب شوند تا در دسترس و بالاتر از محوطه خطر باشند. |
| ارتفاع شیر اصلی واحد | بین ۶۰ تا ۱۸۰ سانتیمتر | شیر بعد از کنتور باید در این محدوده ارتفاعی نصب شود تا هم برای استفاده اضطراری و هم بازرسی، بهآسانی قابلدسترسی باشد. |
| شیب لولههای افقی | در حالت عادی: صفر (بدون شیب) | در سیستمهای گاز خانگی، لولهها نیازی به شیب ندارند. |
| شیب لولههای طویل (در صورت نیاز به تخلیه میعانات) | حدود ۱ درصد (۱ سانتیمتر در هر متر) | در تأسیسات بزرگ یا لولههای بیرونی بسیار طولانی که احتمال تشکیل کندانس وجود دارد، لوله باید شیب به سمت یک نقطه تخلیه استاندارد داشته باشد. |
اجرای پروژههای گازرسانی و بهرهبرداری از تأسیسات گاز، مستلزم رعایت دقیق مراحل اداری و فنی است. دریافت مجوزها و تأییدیههای نهایی از شرکت گاز، علاوه بر تضمین ایمنی، ضامن انطباق پروژه با استانداردهای ملی و مقررات قانونی میباشد. در ادامه، مراحل کلیدی از درخواست نقشه تا صدور تأییدیه نهایی بهصورت خلاصه و کامل آورده شده است.
برای تضمین عملکرد صحیح وسایل گازسوز و ایمنی سیستم، بررسی فشار گاز در محل نصب ضروری است. در جدول زیر، مصرف هر وسیله و حداقل فشار لازم برای عملکرد استاندارد آنها آورده شده است.
| وسیله | مصرف گاز (m³/hr) | حداقل فشار لازم (mbar) |
| بخاری | 1.2 | 18 |
| اجاقگاز | 0.7 | 17 |
| پکیج | 2.5 | 20 |
پس از اتمام لولهکشی و نصب تجهیزات، مراحل تست نهایی و دریافت تأییدیه بهصورت زیر انجام میشود:

در اجرای پروژههای گازرسانی، هزینهها به بخشهای مختلفی تقسیم میشوند که هر کدام نقش در کیفیت و ایمنی کار دارند. جدول زیر سهم تقریبی هر بخش از کل هزینهها را نشان میدهد:
| بخش | سهم از هزینه |
| لوله و اتصالات | ۳۰٪ |
| دستمزد اجرا | ۴۵٪ |
| مجوزها و ثبت سامانه | ۱۵٪ |
| تست و تأییدیه | ۱۰٪ |
لوله و اتصالات: شامل تأمین تجهیزات استاندارد و مناسب برای نصب است.
دستمزد اجرا: هزینه مربوط به نیروی متخصص برای نصب و اجرای صحیح خطوط گاز.
مجوزها و ثبت سامانه: هزینههای اداری و دریافت تأییدیههای قانونی و ایمنی.
تست و تأییدیه: شامل تستهای فشار، نشتی و بازدید نهایی توسط کارشناسان.
این تقسیمبندی کمک میکند تا تمرکز کافی بر کیفیت و ایمنی هر مرحله از پروژه حفظ شود و تمامی مراحل بهصورت استاندارد اجرا گردند.
خمکاری اصولی لولهها نقش مهمی در ایمنی و عملکرد صحیح سیستم گازرسانی ساختمان دارد و رعایت استانداردها از بروز نشتی و کاهش مقاومت لوله جلوگیری میکند. توجه به نکات زیر در اجرای خمکاری لوله ضروری است:

لولهکشی گاز ساختمان از مهمترین مراحل تأسیسات هر سازه است و رعایت استانداردها در آن نقش تعیینکنندهای در ایمنی و عملکرد صحیح سیستم دارد. انتخاب درست لولهها، اجرای اصولی مسیرها و انجام تستهای نهایی، از بروز خطراتی مانند نشتی و افت فشار جلوگیری میکند. با سپردن اجرای گازکشی به متخصصان و رعایت مقررات ملی، میتوان از یک سیستم ایمن، بادوام و موردتأیید شرکت گاز بهرهمند شد و آرامش و امنیت ساکنان را تضمین کرد.
انتخاب لوله به نوع ساختمان بستگی دارد: برای ساختمانهای نوساز معمولی (مسکونی ۱ تا ۵ طبقه) لوله سیاه درزدار؛ برای مسیرهای فشار بالا یا موتورخانه، مانیسمان و برای ساختمانهای بزرگ و لوکس یا مصرف گاز بالا (تجاری / صنعتی)، API 5L مناسبترین گزینه است.
خیر. طبق مقررات ملی ساختمان، لولهکشی گاز در اتاقخواب، حمام و سرویس بهداشتی کاملاً ممنوع است.
در حالت موازی حداقل ۱۰ سانتیمتر و در برخورد متقاطع حداقل ۲ سانتیمتر باید فاصله رعایت شود.
تست نشتی با مانومتر یا پنیک تست انجام میشود. سیستم تحتفشار قرار میگیرد و در صورت کاهش فشار، نشتی تشخیص داده میشود.
